Baggerwerken 2026 – 2027

Baggerwerken Planning 2026 – 2027


Ook dit jaar wordt opnieuw gebaggerd in onze jachthaven, dit om de goeie doorgang van alle boten te kunnen garanderen, op elk moment. Dit houdt in dat de meeste boten zich zullen moeten verplaatsen deze winter. Dan worden catways weggenomen, gebaggerd, en catways terug geplaatst. Daarna kunnen de boten terug.

Hieronder vind je de initiële planning, die mogelijk onderhevig is aan wijzigingen (weersomstandigheden, technische uitdagingen, …). We houden je op de hoogte tijdens de duur van de werken.

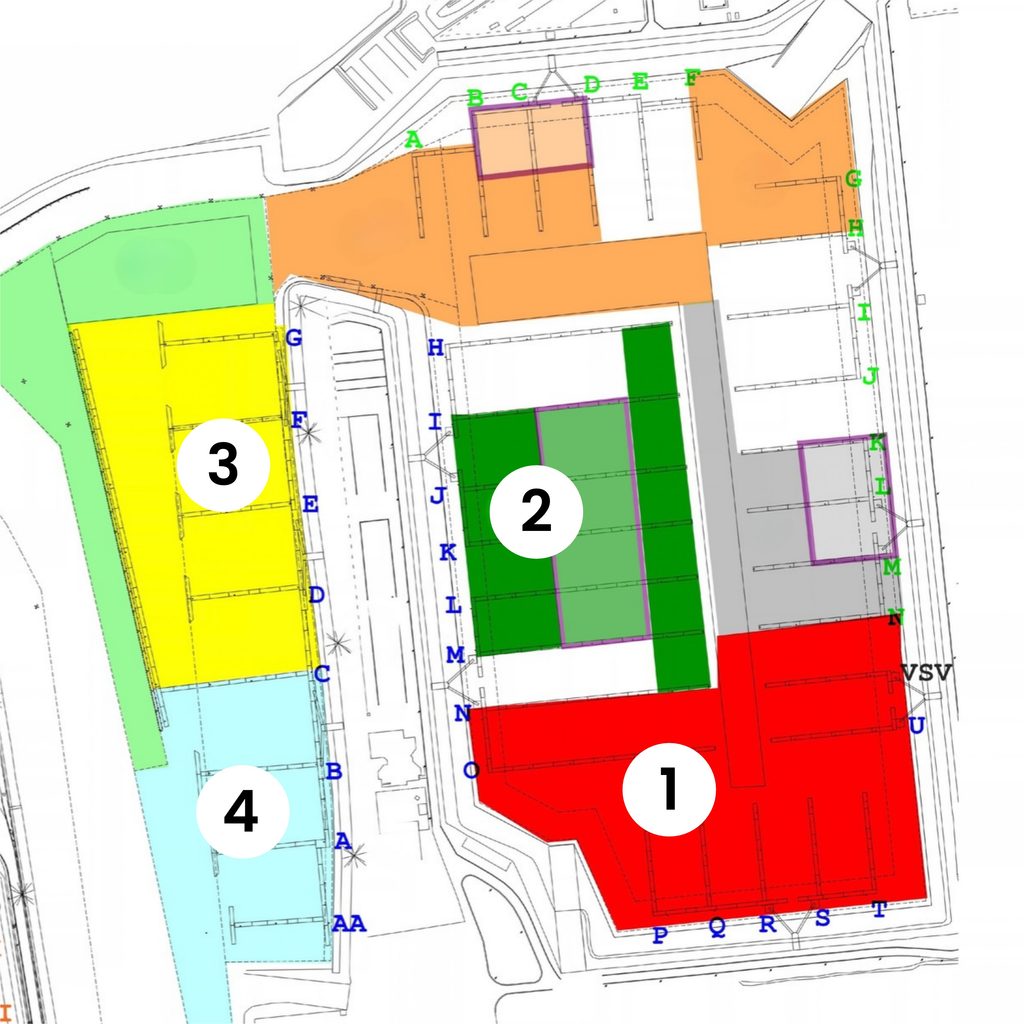

  1. ZONE 1
    Volledig vrijmaken pontons N-zuid, O, P, Q, R, S, T en U
    Verplaatsen vóór 18 november
    Terugkeren naar ligplaats mogelijk vanaf 18 januari
  2. ZONE 2
    Volledig vrijmaken tussen I-Zuid, J, K, L, M-Noord
    Kopsteigers H-zuid, I, J, K, L, M, N-Noord

    Verplaatsen vóór 7 december
    Terugkeren naar ligplaats mogelijk vanaf 25 januari
  3. ZONE 3
    Boten op pontons C-NOORD, C-STORMMUUR, D, E, F, G
    Verplaatsen vóór 18 januari
    Terugkeren naar ligplaats mogelijk vanaf 1 maart
  4. ZONE 4
    Boten op pontons Ab, A, B, C-ZUID
    Verplaatsen vóór 29 januari
    Terugkeren naar ligplaats mogelijk vanaf 3 maart

Moet je boot zich verplaatsen deze winter? Neem contact met ons op van zodra je weet wanneer je de boot kunt verplaatsen, we geven je een tijdelijke ligplaats. Gelieve de data goed te checken hierboven, en je tijdig te verplaatsen. Graag ook zo vlug mogelijk terug verplaatsen van zodra je vaste ligplaats terug beschikbaar is.
